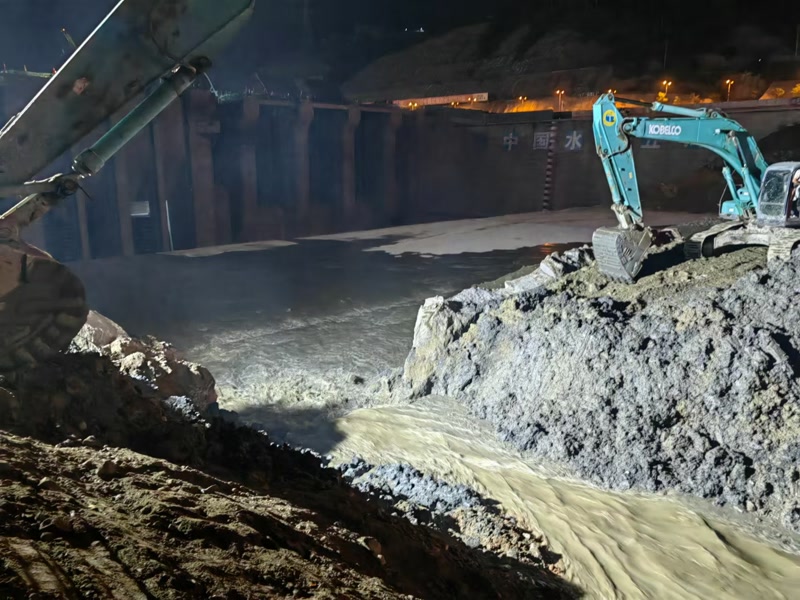

金秋十月是收獲的季節,也是忙碌的季節,銀江水電站工程形象日新月異,“進度條”不斷刷新。10月25日晚上,隨著川投能源副總經理、攀水電公司黨總支書記、董事長、導流明渠截流指揮長徐孝剛一聲令下,十余臺挖掘機在二期上下游圍堰進行破堰開挖,奔騰的金沙江水順利涌向主河床廠房與溢流壩上游,充水平壓后經溢流壩段流向下游,銀江水電站成功實現進出水口充水及溢流壩段分流,為按期實現導流明渠截流打下堅實基礎,也標志著銀江水電站首臺機組投產發電正式進入倒計時。
充水分流活動由攀水電公司黨總支副書記、總經理吳巍嶼主持,安環部經理唐云宏作了安全環保工作要求,總工程師嚴瑞平向大家講授了本次充水分流的基本知識,對工作方案和注意事項進行了詳細講解。事前公司、設計、監理和施工單位共同對工程各部位進行了檢查驗收,并確認合格。徐孝剛對分流及后續工作進行強調和安排,他指出:溢流壩分流是蓄水發電階段“五大戰役”的首戰,接下來依次是導流明渠截流、“銀江湖”水庫蓄水、送出工程并網以及首臺機組投產發電,要在兩個月時間內完成,可謂一戰比一戰艱苦卓絕,一戰比一戰驚心動魄,需要全體建設者眾志成城,凝心聚力,努力努力再努力。活動最后參加人員難掩激動之情,紛紛在“金沙江底”合影留念,共同見證這一重要時刻。
今年以來,按照川投集團和川投能源工作會要求,公司錨定“確保實現1臺機組發電、力爭實現2臺機組發電”的目標任務,領導班子統籌部署,組織制定了多項工作方案,堅持因地制宜、以問題為導向,在工地建立“前線指揮部”靠前指揮,制定超常規措施,劃分出一片片“責任田”,訂下了一條條“軍令狀”,采取“分片包干”掛牌督導方式,逢山開路遇水搭橋,多措并舉全面推進工程建設。
目前銀江水電站1號機組安裝基本完成,首臺機組投產發電在即,公司將繼續秉持“穩快并重”的建設方針,廣大建設者將以更加飽滿的熱情和昂揚的斗志全力推進工程建設,早日實現所有機組投產發電,為攀枝花高質量發展建設共同富裕試驗區注入新的活力,為建設戰略腹地四川奉獻清潔能源,為奮力寫好中國式現代化四川新篇章貢獻銀江力量!
