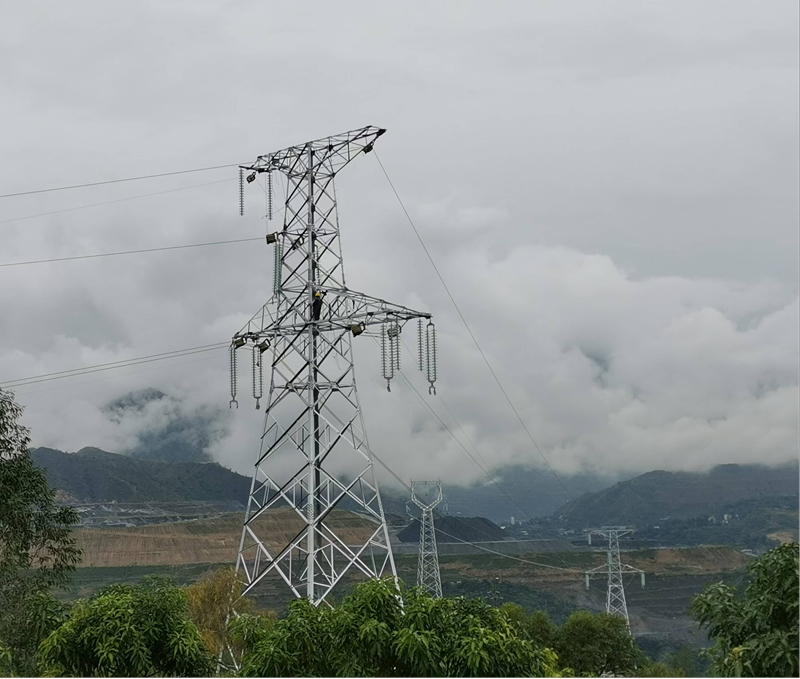

11月10日,銀江水電站220kV送出線路導線展放工作順利完成,進一步為建立電力輸送通道打下了堅實基礎,向著年底機組并網發電目標又邁出了堅實步伐。

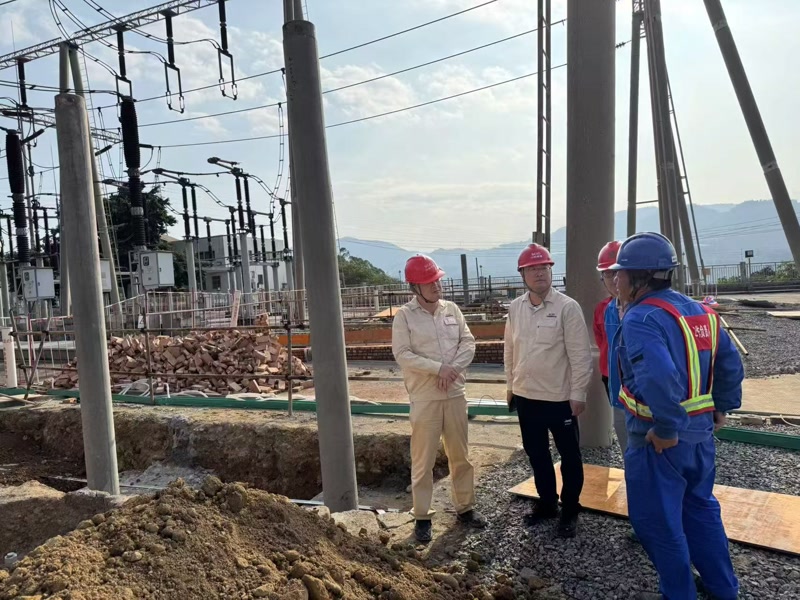

銀江水電站220kV送出線路新建鐵塔基礎14基,架空線路約4.05公里,導線截面為2×400平方毫米。本次送出線路導線展放需跨越金沙江河道、國道G227以及110kV、35kV和10kV等多條帶電線路,為此,攀水電公司超前謀劃,由公司安全分管領導副總經理唐伽牽頭,提前一個月與攀枝花供電公司協調辦理相關停電手續,多次組織召開220kV送出線路導線展放工作部署會,要求相關參建單位履職盡責,把具體工作落實到位,并認真開展施工前安全技術交底,做好安全風險防范;在導線展放期間,公司領導、工程管理部、安全環保部、發電部相關人員全程駐守現場指揮,著重監控重要風險點,第一時間掌握導線展放工作的進度、質量和安全施工情況,確保了送出線路導線展放工作順利完成。
銀江水電站220kV送出線路導線展放完成,為11月底送出工程具備帶電條件夯實了基礎,建立了銀江水電站與電網之間的輸電橋梁,后續公司將積極推進對側變電站間隔擴建和送出工程驗收等工作進度,確保銀江水電站220kV送出工程按期投運,為實現年底機組并網發電目標而努力奮斗。
