9月26日凌晨3點33分,銀江水電站最后一臺機組的核心部件轉子支架,在歷經雨季地質災害、多地交通管制,變更運輸路線后,最終安全運抵項目現場,并成功吊裝。這標志著6號機組核心大件已全部就位,轉入總裝階段,銀江水電站正式進入全面投產發電的最后沖刺階段。

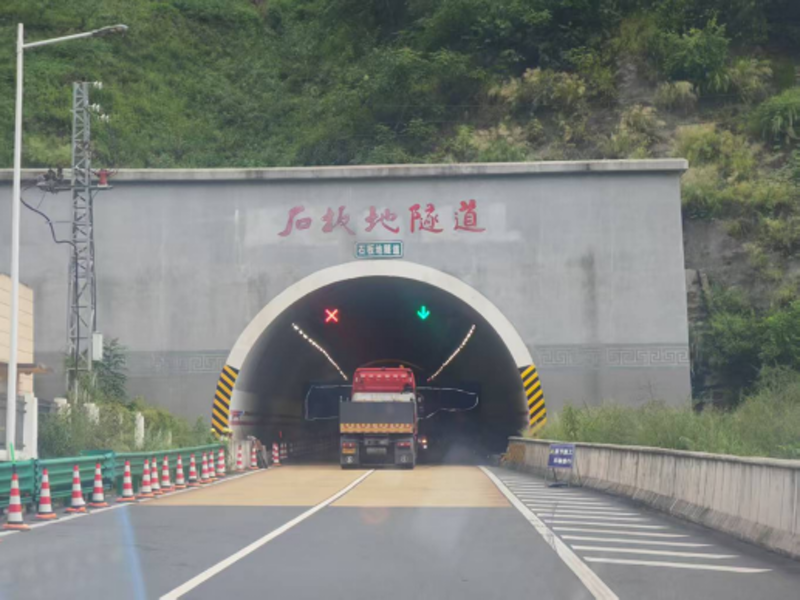

本次運輸任務的挑戰遠超尋常,運輸轉子支架車貨總質量達117.3噸,屬最高級別超限大件,道路條件要求極高。運輸期間恰逢雨季,沿途頻發塌方、泥石流,原定高速及備用路線均因?yàn)?zāi)害中斷,通道一度“前后夾擊”。為保障通行,協調清除超過10公里臨時占道,協調成本與安全壓力巨大。面對挑戰,哈電公司安排專人與大件運輸單位一線勘察,靠前指揮,研判路況,制定多條備選路線。運輸單位夜間采取“分段接力、滾動護航”,通過交警、路政協調,逆行通過地災路段,以厘米級精度操控,克服低能見度和濕滑路面影響,最終安全送達。

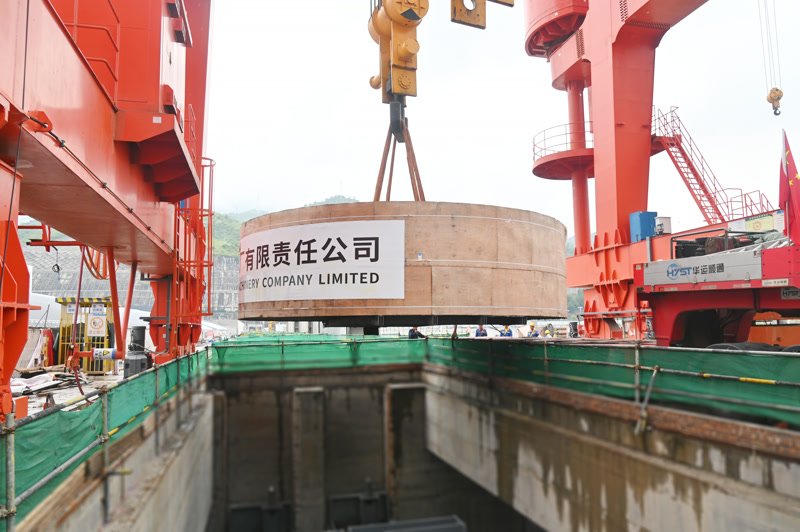

當日上午,現場各單位立即投入到吊裝前的準備工作中。公司工程管理部全程跟進機電安裝進展,逐一確認安裝條件;廣東源天項目部技術人員按吊裝方案全面落實安全交底與技術措施,確保萬無一失。在各項準備工作全面就緒的基礎上,6號轉子支架平穩、精準吊裝就位。川投能源副總經理、攀水電公司黨總支書記、董事長徐孝剛現場督導吊裝工作,充分肯定了哈電公司在本次極端條件下的運輸成績,并向哈爾濱電機廠有限責任公司授予錦旗,感謝其長期協作支持。
攀水電公司將帶領各參建單位,繼續繃緊“安全弦”,嚴格按規程完成6號機組安裝與調試,打好收官戰,奮力實現全面投產發電目標!
